曼谷迎接IMF世界銀行年會 拉瑪四路整頓1.8公里纜線

(台泰時報10月13日電)泰國為迎接2026年國際貨幣基金(IMF)與世界銀行集團(World Bank Group)年會,曼谷市政府與大都會電力局(MEA)合作推動道路纜線整理工程,其中拉瑪四路從三燕路口至無線電路,全長1.8公里路段已於9月進行通訊纜線拆除及地下化作業,改善道路景觀與公共安全,並配合國際會議期間的城市環境整備。

泰國今年10月12日至18日於曼谷詩麗吉王后國家會議中心舉辦國際貨幣基金與世界銀行集團年會。這是泰國繼1991年後,再度主辦這項國際金融會議,與會者包括各國財政及金融官員、國際組織代表、企業界人士及學者。

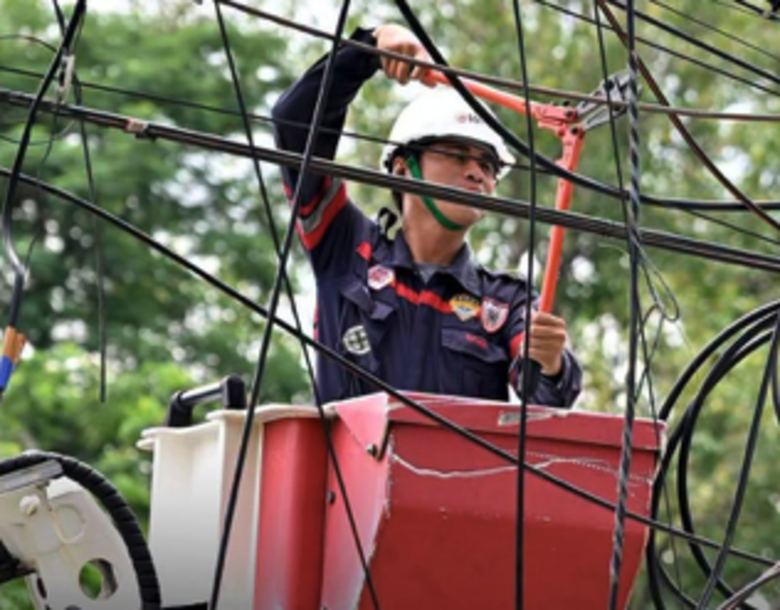

曼谷市長查察(Chadchart Sittipunt)先前表示,相關單位已於9月23日至24日,針對拉瑪四路三燕路口至無線電路之間的1.8公里路段進行通訊纜線拆除與地下化工程,作為會議周邊環境改善計畫的一部分。

大都會電力局指出,整頓範圍除拉瑪四路外,也涵蓋無線電路、沙吞路部分路段及宣蒲路,工程內容包括整理架空通訊纜線、拆除不再使用的線路,以及配合既有基礎設施推動電線地下化。

依原先公布時程,無線電路、拉瑪四路、宣蒲路及沙吞南路的架空通訊纜線拆除工程,預定於9月30日前完成;沙吞北路則安排在10月10日前完成。各路段實際完工情況仍須以主管機關最新公告為準。

這項工程涉及多個公私部門,曼谷市政府負責地方行政及道路管理協調,國家廣播電視與電信委員會(NBTC)協助統籌電信業者,大眾電信公司(NT)則提供通訊管道與相關基礎設施支援,以協調線路調整及後續管理。

事實上,泰國早已將架空通訊纜線整理列為公共基礎建設工作。內閣2022年11月決議,要求電信監管機關、電力事業及電信業者共同制定整合計畫,改善曼谷及其他地區主要道路的纜線配置。

電信監管機關並於2026年4月公布修訂版2025至2026年通訊纜線整理與地下化計畫,顯示相關工程並非僅限於此次國際會議期間。

隨著年會在曼谷舉行,道路景觀、安全及基礎設施管理再次受到關注。相關單位持續透過跨部門合作推動纜線整理,後續工程進度與既有線路維護,仍須依各主管機關公布的計畫執行。
