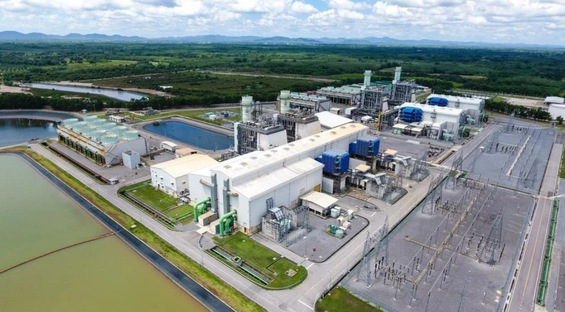

(台泰時報 1 月 15 日電)泰國發電局表示,占那(Chana district)電廠在南部洪災後的復原進度超出原定計畫,第 2 組第 1 號機已於 1 月 10 日完成測試並投入商轉,較目標期程提前,顯示南部電力系統正逐步回復穩定,預計 3 月可全面恢復供電韌性。
發電局說明,2025 年 11 月下旬宋卡府哈艾地區發生水患,占那電廠為確保安全,自 11 月 24 日起暫停運轉。該電廠共有 4 部機組,總裝置容量 1,476 兆瓦。災後即展開系統化修復與測試作業,以確保重啟後的運轉穩定與安全。
首階段復原的第 2 組第 1 號機,容量 383 兆瓦,自停機至商轉僅用 41 天,快於原規劃的 60 天,已為南部地區提供即時電力支援。接續階段,容量各 355 兆瓦的第 1 組第 1、2 號機,目標於 2 月完成復原;第 2 組第 2 號機亦已啟動修復,預計 3 月測試併網。
發電局指出,隨各機組陸續回歸,南部供電可逐步取代此前由坎農與甲米電廠的支援調度,恢復正常運轉配置。未來亦將強化防洪與設施韌性,提升電力系統安全與穩定,持續確保民生與產業用電無虞。
